楚风新能源启动 1000 座边缘算力基站计划,磐际提供 PCM 与热管理支持
楚风新能源近日发布中国铁塔西藏项目首批交付实录。作为磐际的战略合作伙伴,楚风新能源正在推进边缘算力相变控温基站规模化落地;磐际科技通过 EDGE Material Inside 模式,为其提供 PCM 相变材料及热管理支持。

在高海拔、强辐射和大昼夜温差环境下,通信与边缘算力基站的机柜热管理面临长期挑战。公开报道显示,在无有效干预的情况下,高原机柜日间最高温度可能长期突破 40°C,甚至接近或超过 50°C 的危险区间,影响通信设备和边缘计算设备的稳定运行。

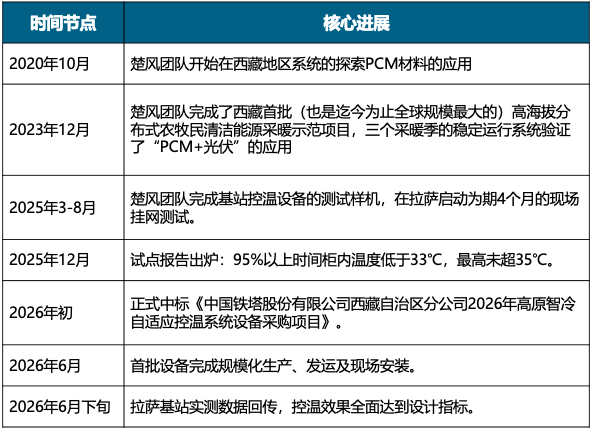

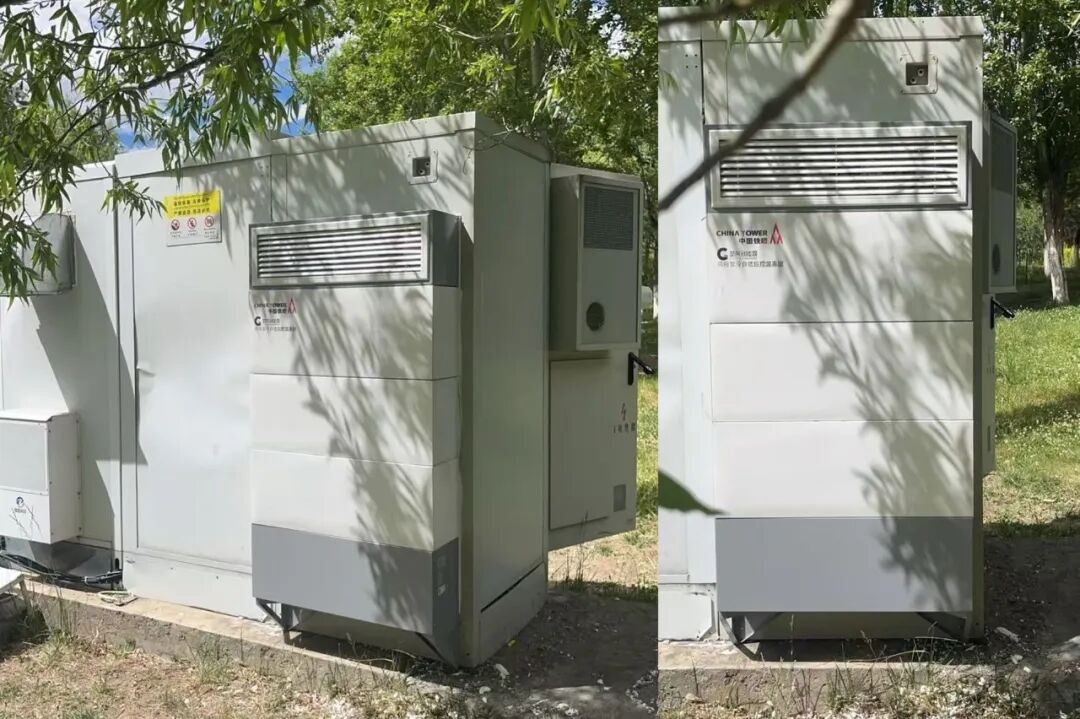

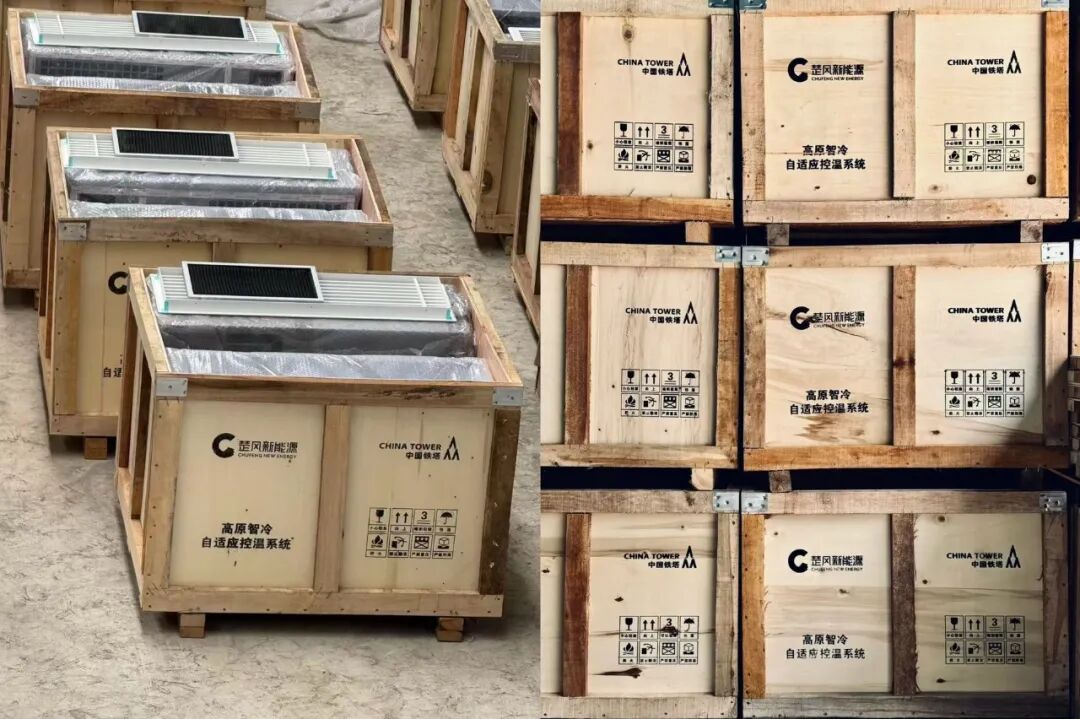

楚风新能源此次披露的项目中,相关团队围绕中国铁塔西藏场景完成首批交付,并将 PCM 相变蓄冷技术用于基站机柜控温。作为磐际的战略合作伙伴,楚风新能源正在推进 1000 座边缘算力相变控温基站 的规模化应用。
磐际科技在该合作中通过 EDGE Material Inside 模式提供 PCM 相变材料及热管理支持。材料被嵌入合作伙伴的设备和系统内部,在温度升高时吸收热量,在温度回落时释放热量,为基站设备提供被动热缓冲。

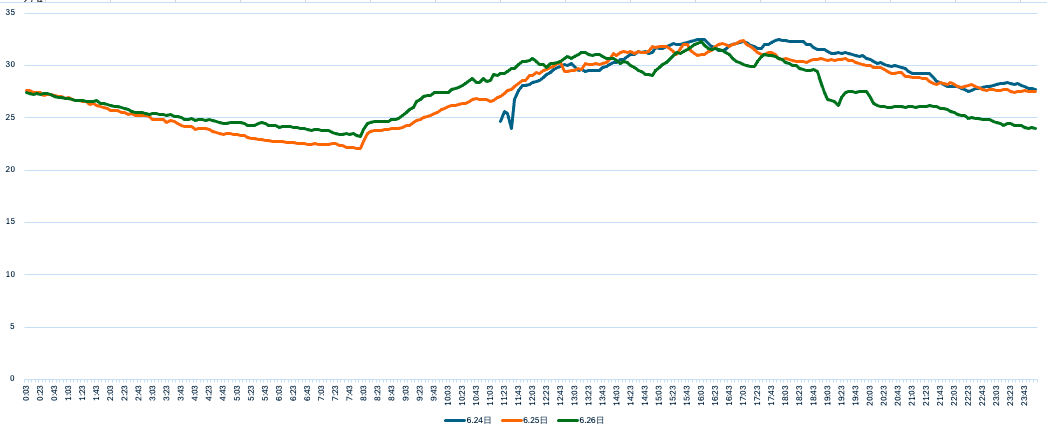

原报道中的现场验证数据表明,在拉萨柳新区基站连续 72 小时监测中,系统在关闭传统空调和新风系统的情况下,将机柜内部最高温度分别控制在 32.5°C、32.4°C 和 32.3°C,三天内未突破 35°C 安全线;系统总能耗也由传统空调约 600W 降至约 190W,节能率超过 60%。
边缘算力基站通常部署在靠近用户、数据源和应用现场的位置,承担通信、数据处理和本地计算等任务。相比传统基站,这类设备功率密度更高,对温度稳定性和能源利用效率提出了更高要求。尤其在新能源供电、弱网、离网或高温环境下,热管理能力直接影响设备的安全运行与持续服务能力。
随着 AI 应用向现场与终端延伸,边缘算力将成为算力体系的重要组成部分。磐际科技将继续与合作伙伴评估分布式蓄冷模块在边缘算力基础设施中的应用,以提升高温与供电异常条件下的系统韧性。
